MONTAGE DECKENHEIZUNG
Selbsteinbau egger Deckenheizung & Kühldecke abgehängte Decke
Empfohlene Produkte
Vollständigkeit prüfen & Werkzeug bereitstellen
1. Vorbereitung
- Überprüfe zunächst die Vollständigkeit deiner Lieferung.
- Die Montage sollte mit mindestens 2 Personen durchgeführt werden.
Werkzeug

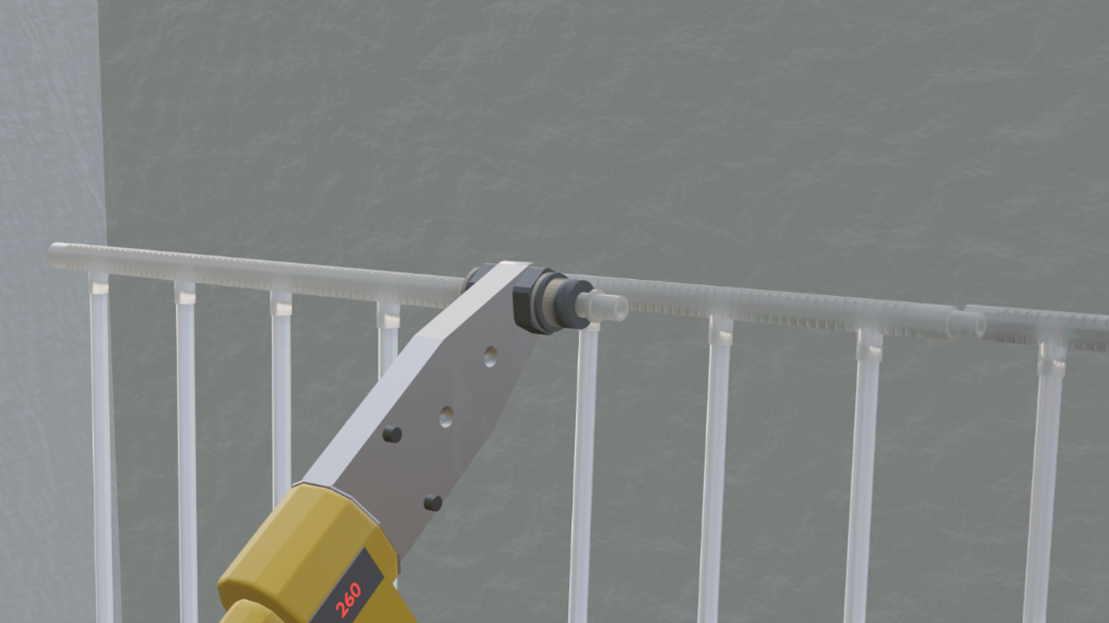

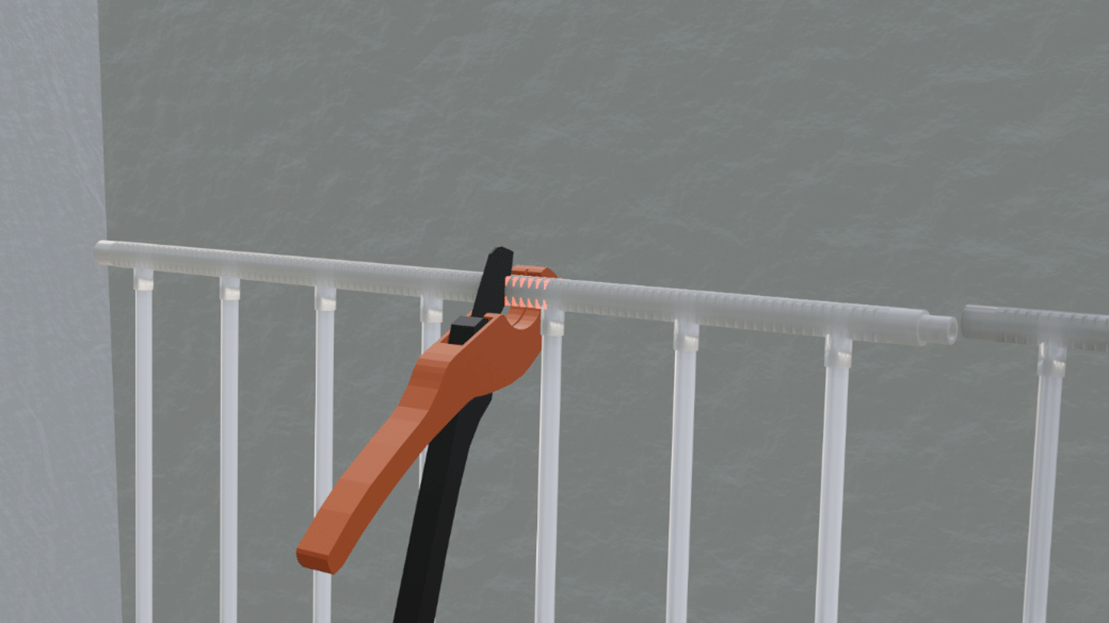

- Muffenschweißgerät
- Schweißaufsätze
- Rohrschere
- Kabelbinder
Unterlagen
- Montageplan (wird mit egger Wohlfühl-Klima erstellt)
- Anleitung Druckversion
- Feldkonfigurator oder Feldaufteilungstabellen Decke

Voraussetzungen beachten
3. Unterkonstruktion abgehängte Decke

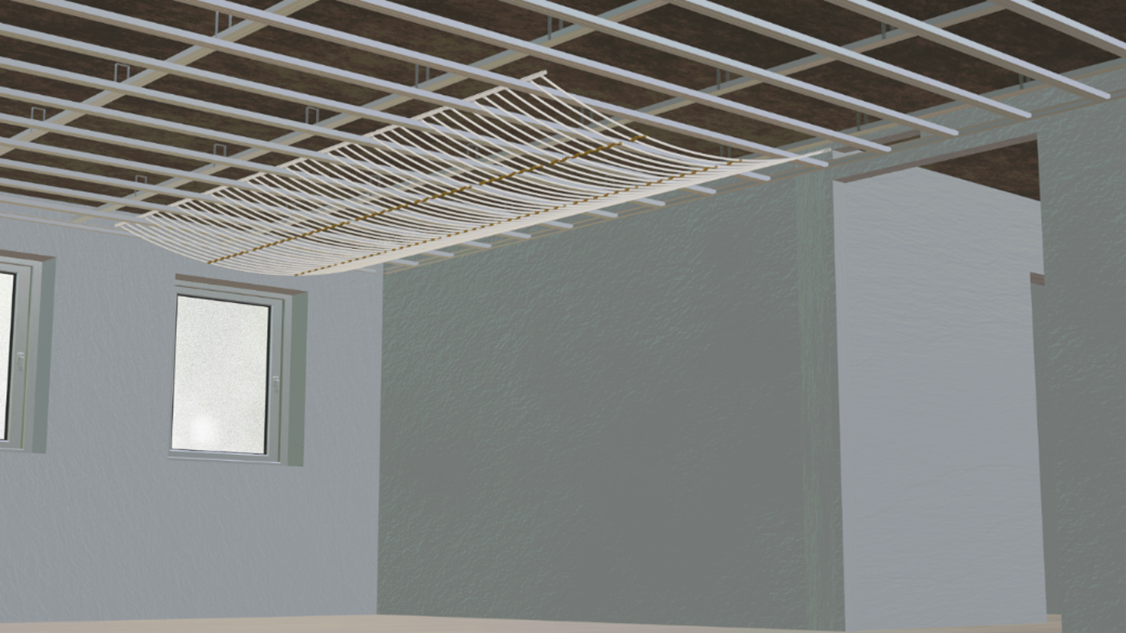

Die Unterkonstruktion der abgehängten Decke wird dazu verwendet, die Register oberhalb der Trockenbauplatten zu positionieren. Um deine Montage möglichst einfach zu gestalten, sind dabei zwei Dinge zu beachten.

Der Wandabstand der Abhängeprofile sollte mindestens 20 cm betragen.
Achsabstand der Tragprofile sollte an die Register angepasst sein und durch 8 teilbar sein. Somit ergeben sich Achsabstände von z.B. 32, 40, 48 cm.
Handverlesene Produkte

WEITERFÜHRENDER BEITRAG
Wie du diese anwenden kannst, findest du im Kapitel
Parallelen Durchfluss herstellen
5. Feldabschnitte Teil 1

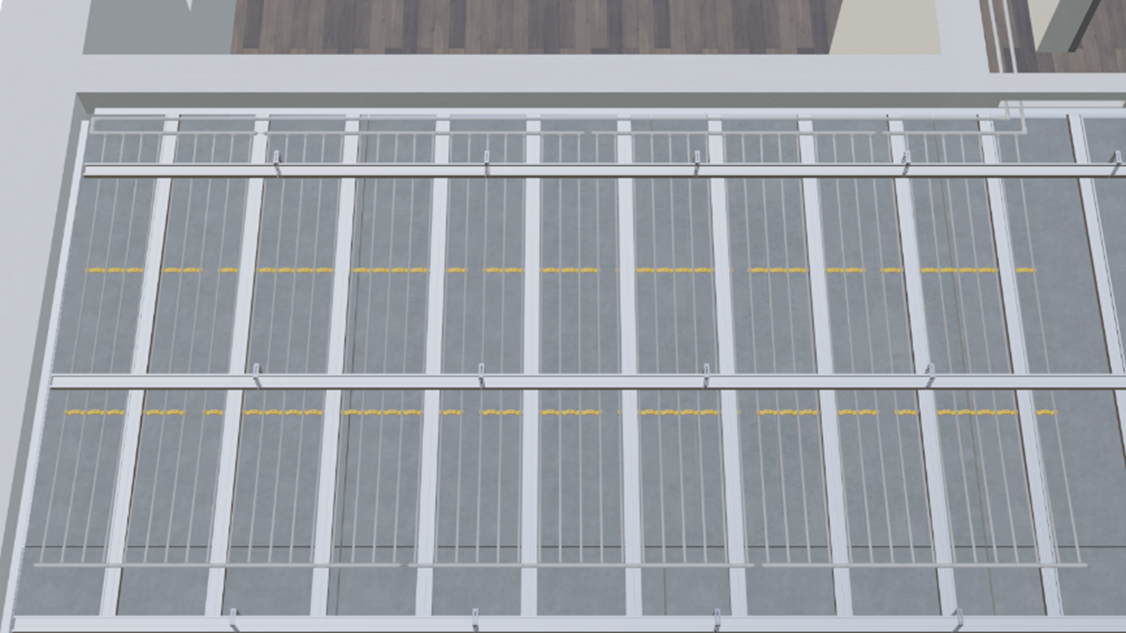

Um den parallelen Durchfluss im Feld herzustellen, werden die Felder in Abschnitte unterteilt. Dazu wird die Feld Konfiguration oder die Feldaufteilungstabellen der Deckenfläche verwendet. Wie du diese anwenden kannst, findest du im Kapitel Grundwissen > Egger Register – verbinden, kürzen & stopfen.
Bei der Montage in der abgehängten Decke werden initial nur die Sammler der bereits eingehängten Feldseite mit Stopfen versehen. Ist im zu stopfenden Sammlerbereich bereits ein Doppelnippel, wird auf den Sammlerbereich der angrenzenden 10er Leitungen ausgewichen.
Sind die eingehängten Sammler gestopft, werden deren Nippel und Muffen nun miteinander verbunden werden. Je nach Gegebenheit, kann es nötig sein, die Trägerprofile dabei etwas zu verschieben oder die Register etwas zu biegen, beides stellt kein Problem dar.
Register & Tragprofile
6. Feld einhängen Teil 2

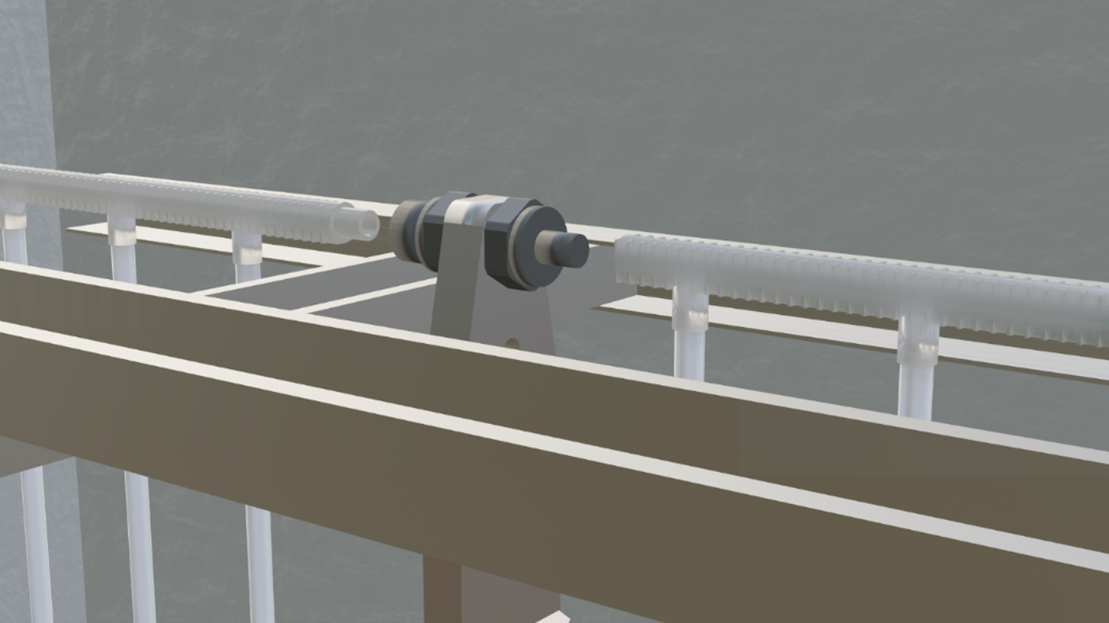

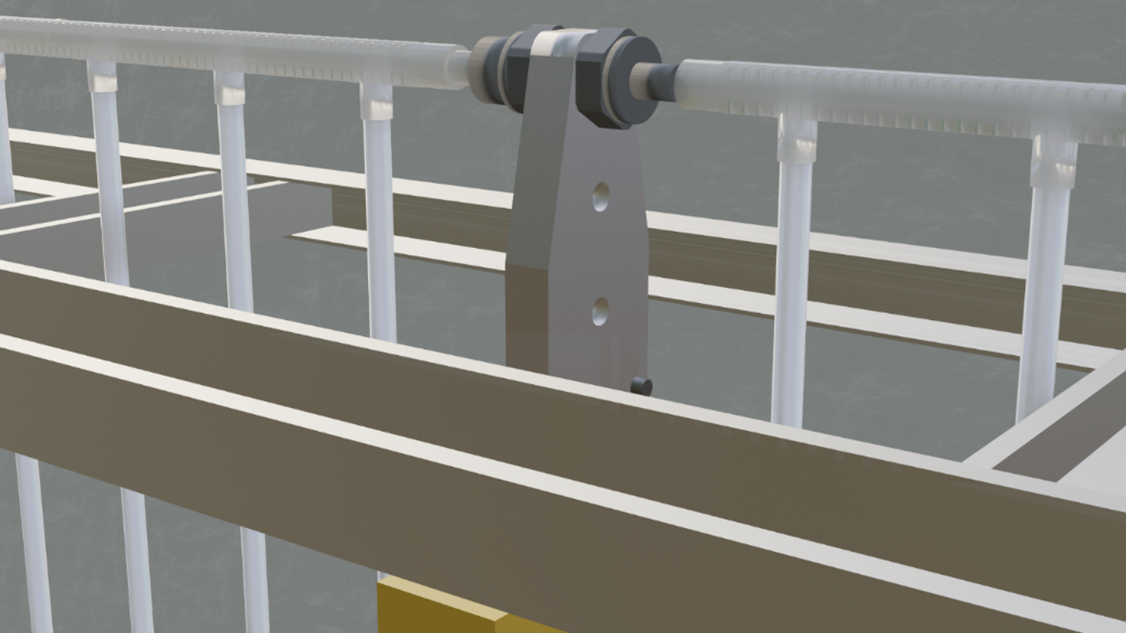

Um das Feld in die korrekte Position zu bringen, wird der zweite Sammler in die Trageprofile eingehängt. Der Sammler der Register wird wie in Teil 1 an den Schnittpunkten mit den Tragprofilen geschnitten und anschließend mittels Kunststoffschweißung oberhalb der Tragprofile mit einem Doppelnippel verbunden. Ein Durchbiegen der Register ist dabei ganz normal.

Handverlesene Produkte
Durchfluss anpassen
7. Feldabschnitte Teil 2
Die zweite Feldseite wird nun ebenfalls mit Stopfen versehen. Die Aufteilung ist wieder den Feldaufteilungstabellen zu entnehmen. Ist im zu stopfenden Bereich bereits ein Doppelnippel zwischen den 10er Leitungen vorhanden, wird zwischen den angrenzenden 10er Leitungen ausgewichen.
Sind die Sammler gestopft, können auch hier die Nippel und Muffen der Sammler miteinander verbunden werden.
Halteschienen ausschneiden
8. Feld einhängen Teil 3

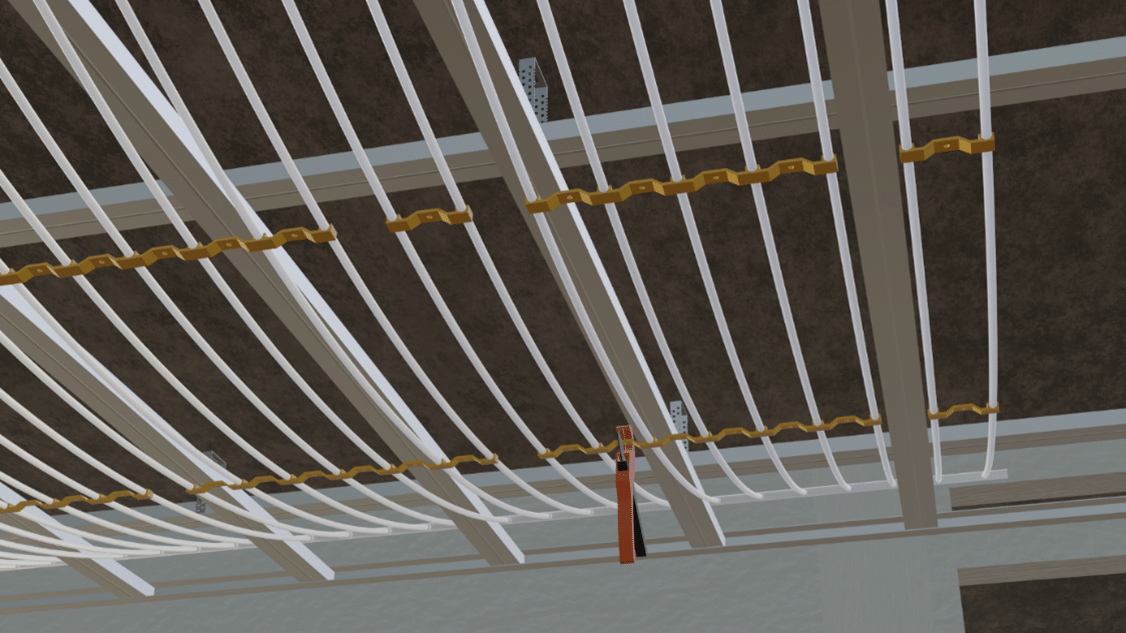

Die gelben Halteschienen der Register liegen noch unterhalb der Tragprofile. Deshalb werden sie an allen Schnittpunkten mit den Tragprofilen mit der Rohrschere ausgeschnitten.
Stört das Durchhängen der Register bei der Montage der Trockenbauplatten, können die Register an den Halteschienen, mit Kabelbindern o.Ä. an den Abhängeprofilen fixiert werden.

WEITERFÜHRENDER BEITRAG
Wie du diese anwenden kannst, findest du im Kapitel
Felder mit dem HKV verbinden
9. Heizkreis herstellen
Um den Wasserkreislauf herzustellen, werden alle im Heizkreis befindlichen Felder mit dem Heizkreisverteiler verbunden. Wobei vom Heizkreisverteiler der Vorlauf in das erste Feld geführt wird und der Rücklauf vom letzten Feld des Heizkreises zum Heizkreisverteiler. Das dafür verwendete 16er Rohr und Fittings wird, wie im Kapitel Grundwissen > Anschluss an den Heizkreisverteiler erklärt, zum Heizkreisverteiler geführt und angeschlossen.
Wie beim Befestigen der egger Register, wird das 16er Rohr ca. alle 50 cm befestigt, wir empfehlen dir dazu herkömmliche Rohrschellen zu verwenden. Je nach gewünschten anliegen an die Decke, kann dies reduziert oder erhöht werden.
Besteht nun der Heizkreis aus mehreren Feldern, gibt es zwei Möglichkeiten, diese miteinander zu verbinden:
Trockenbauplatten montieren

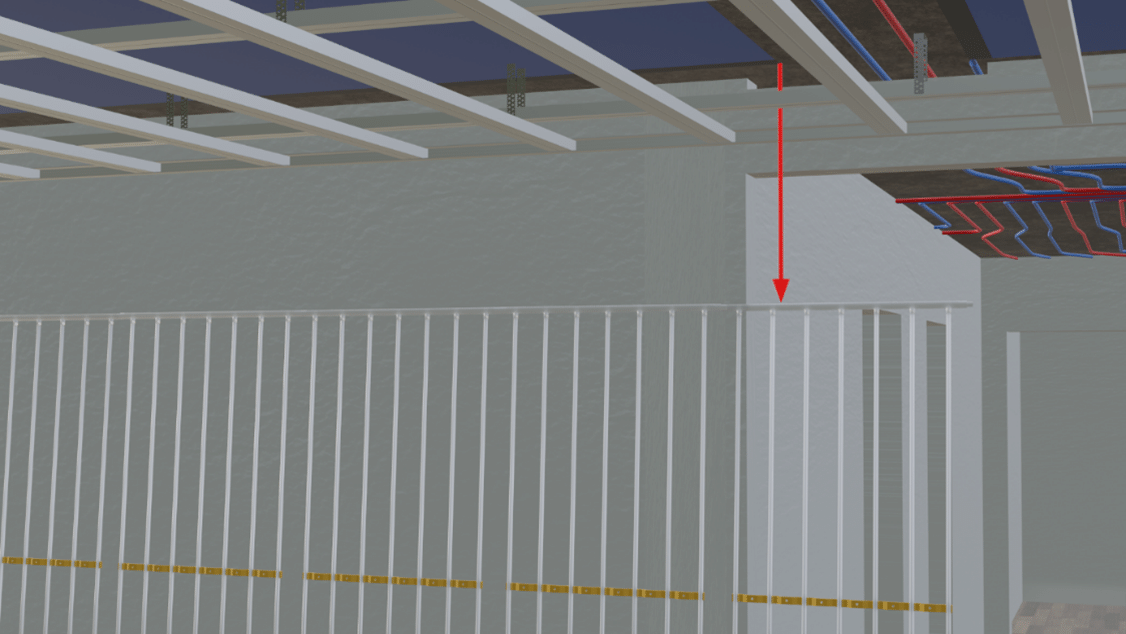

10. Abgehängte Decke Fertigstellung
Sind alle Heizkreise in die Decke eingehängt, kann mit der Montage der Trockenbauplatten begonnen werden. Die Trockenbauplatten werden von unten an den Trageprofilen befestigt und drücken dadurch die Register nach oben in Position. Die Schwerkraft lässt die 10er Leitungen der Register an der Trockenbauplatte anliegen und sorgt so für eine effizientere Übertragung.
